Créé par Arago en 1841, le polarimètre est un objet permettant de mesurer et d'analyser l'activité optiques de différents liquides et pourquoi pas, de gaz, en fonction du pouvoir rotatoire existant ou non de l'objet à analyser, et ce pour déduire des propriétés physico-chimiques de ce dernier.
L'objectif de ce projet est de fabriquer un polarimètre capable d'utiliser les sciences de la polarimétrie pour analyser les échantillons, de recueillir les informations, et de les analyser par ordinateur.
Il doit être totalement pilotable par ordinateur, et on doit pouvoir faire un système permettant de mettre plusieurs échantillons à analyser dans le polarimètre, et les faire se succéder au fur et à mesure afin de pouvoir analyser plusieurs solutions.
===== Tableau des charges =====
====Historique :====

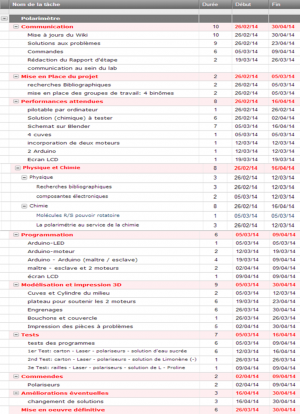

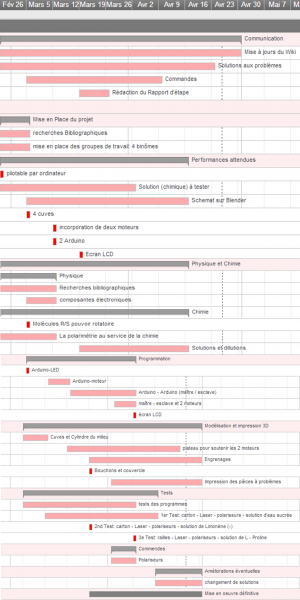

===Semaine du 24/02/2014===
- Ébauche du diagramme de Gantt
- Mise en place d'une bibliographie
- Définition des groupes
- Recherches préliminaires : https://docs.google.com/document/d/1KNwI_O1LrWPLDqfbs617J7SKV91r3faG8qV420DRr5c/edit
=== Semaine du 03/03/2014 :===
- Finir la documentation et axer les recherches bibliographiques sur le polarisateur et l’analyseur (groupe physique)
- Commencer à rassembler les outils pour le prototype (groupe chimie)
- Conserver un prix inférieur à 200€ en vu des commandes
- Schéma du polarimètre : Ne pas oublier de fournir une interface graphique simple d’utilisation (groupe orga)
- Commencer une maquette openJscd.org (finalement sous Blender) (groupe informatique)
- Bien se familiariser avec l’Arduino, openSCAD, Blender… (tous les groupes)
- Préparation de transparents, établissement des ordres du jour ainsi que préparation de l'entrevue du 05/03/2014 avec le professeur.
=== Semaine du 10/03/2014 :===
- Refonte des groupes
- Débuter le prototype (carton…) (Melanie, Alexis, Karima)
- Premières manip' sur les échantillons cristallins (Souleyma et Alexis)
- Continuer les premières impressions (Royce, Alexandre et Karima)
- Continuer la Programmation sous Arduino (Dimitri, Royce, Florian et Alexandre)
- Étude du fonctionnement du Motor Shield (Dimitri et Florian)
- Suite de modélisation sous Blender (Royce et Alexandre)
- Premières commandes.
Avancement semaine du 10/03/2014:
Nous avons réalisé un prototype en carton visible en cliquant sur ce lien: POLARIMÈTRE : CONCEPTION, et nous avons commencé à imprimer les pièces du modèle final. Certains changements nous obligent à revoir certaines pièces (taille des emplacements des cuves) mais les impressions sont envoyées régulièrement, bien que freinées parfois par les impressions de la compétition GoD. De plus nous avons réussi à nous procurer un bouton ON/OFF pour notre laser et nous avons déjà commencé à assembler les pièces déjà imprimées.
De plus nous avons pu tester le fonctionnement et l'efficacité des 2 moteurs pas à pas ainsi que de la photodiode qui servira de passerelle informatique entre le polarimètre et l'ordinateur.
=== Semaine du 17/03/2014 :===
- Détermination des concentrations filles de Limonene-** (Alexis, Souleyma, Florian et Karima)
